EDP arranca com reequipamento pioneiro do parque eólico de Pena Suar

EDP arranca com reequipamento pioneiro do parque eólico de Pena Suar

A EDP deu início aos trabalhos de reequipamento do Parque Eólico de Pena Suar, na Serra do Marão, num projeto pioneiro em Portugal que prevê substituir 20 aerogeradores em fim de vida por quatro equipamentos de nova geração.
Segundo a empresa, o investimento de 24 milhões de euros permitirá aumentar a produção de energia renovável em 143%, com menos recursos.
O parque, que entrou em operação em 1998, tem atualmente 24 aerogeradores em funcionamento. Nesta primeira fase, 20 máquinas com 500 kW de capacidade cada serão desmanteladas e substituídas por quatro geradores de 4,5 MW cada.
Com a intervenção, a capacidade instalada do conjunto a reequipar passa de 10 MW para 18 MW, e a produção média anual deverá subir de 22,9 GWh para 55,4 GWh – 2,4 vezes mais energia limpa.
Os restantes quatro aerogeradores, que totalizam 8 MW, manter-se-ão em operação, prevendo-se o seu reequipamento quando atingirem o fim de vida.

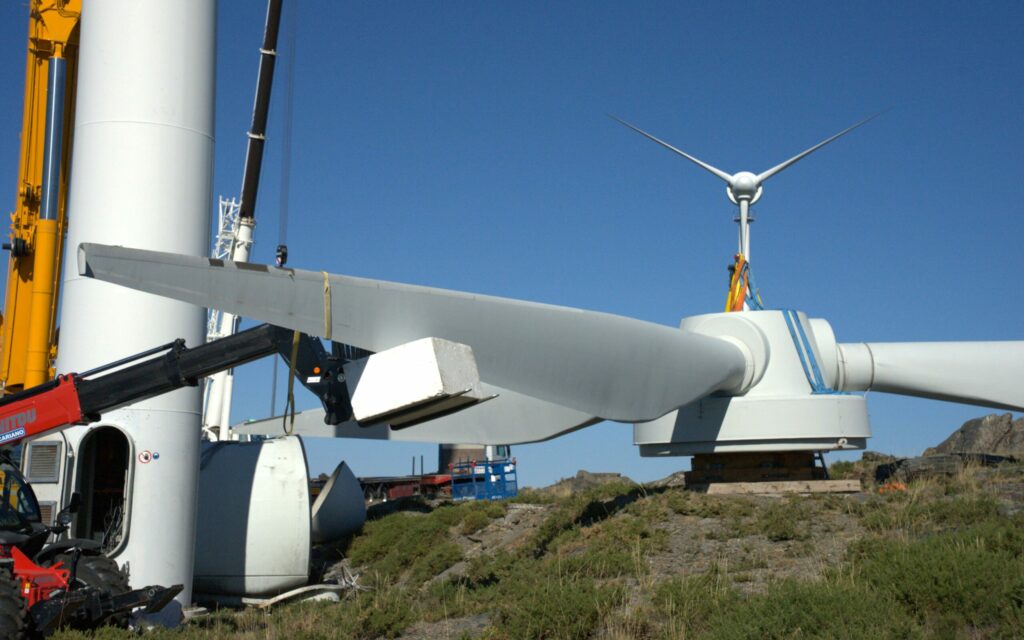

Pena Suar torna-se assim o primeiro projeto de repowering da EDP em Portugal. Os trabalhos arrancaram há cerca de um mês com a fase de desmontagem, que deverá prolongar-se até ao início de 2027 – cada aerogerador levará entre dois a três dias a ser desmontado. A instalação dos novos equipamentos deverá estar concluída no primeiro trimestre de 2027, com conclusão global prevista para o final do primeiro semestre.
“O reequipamento representa uma nova oportunidade para aumentar a sua eficiência, aproveitando os avanços tecnológicos para produzir mais energia renovável a partir de infraestruturas já existentes”, afirmou o CEO da EDP na Península Ibérica, Duarte Bello, citado em comunicado.
O projeto prevê ainda o aproveitamento de infraestruturas existentes, incluindo a subestação, e a integração de princípios de economia circular.
A EDP refere que os materiais resultantes do desmantelamento serão reutilizados, recuperados e valorizados, com parcerias estabelecidas com empresas especializadas na reciclagem das pás eólicas.
À medida que os primeiros parques eólicos instalados em Portugal e na Europa se aproximam do final do ciclo de vida, o reequipamento assume um papel “cada vez mais relevante” na transição energética, ao permitir prolongar a vida útil dos locais de produção e maximizar o aproveitamento dos recursos existentes, sublinha a empresa.
